答應客戶交期卻延誤造成客訴影響后續(xù)接單,無法快速回覆訂單交期失去可能的商機;無法掌握客戶訂單的排產狀況、生產進度等。
生管下達近幾天內的生產任務,由現場組長安排在哪臺設備生產,常遇到工單不齊料、抽插單、預排工單超過目前產能負荷的狀況,現場回報的進度沒有確實的回報給生管。
生管:計劃與實際脫節(jié)影響出貨 常應付頻繁的訂單抽插單,物料供應不確實等狀況, 頻繁的調整生產排程、跨部門協調,與業(yè)務協調交期事宜,與采購物控協調物料供應計劃是否如期, 與制造現場協調設備、工模具、人員狀態(tài)等是否正常運作。

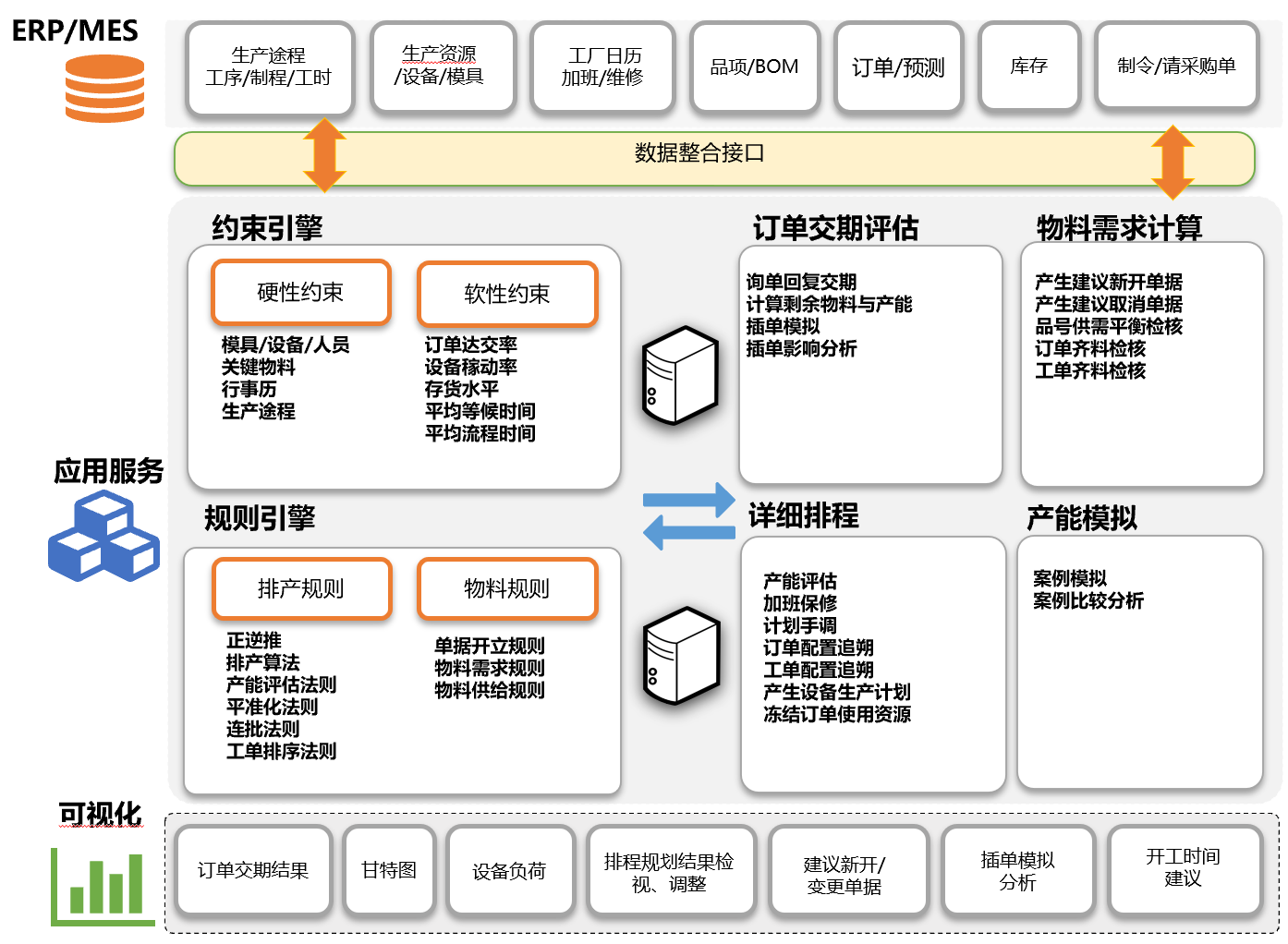

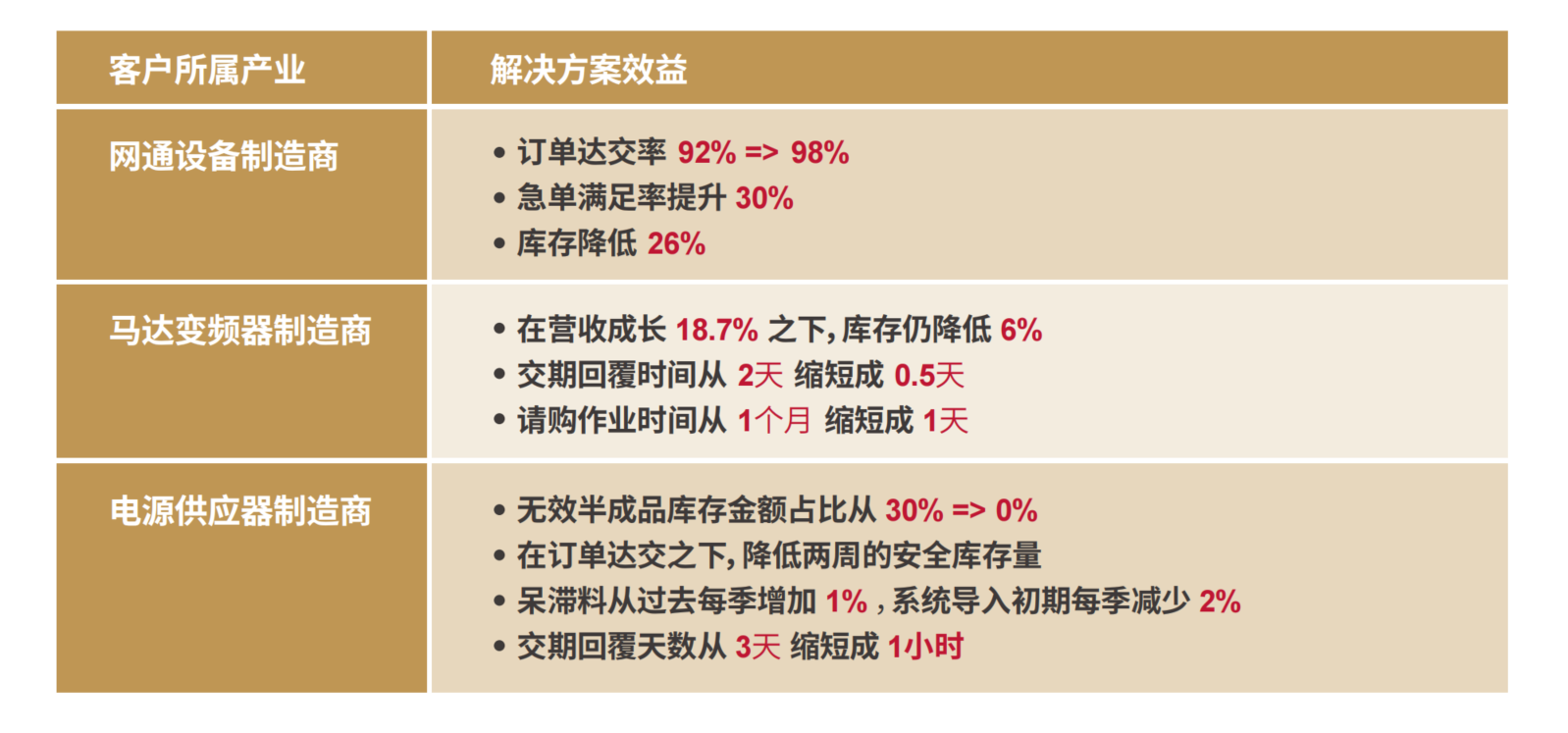

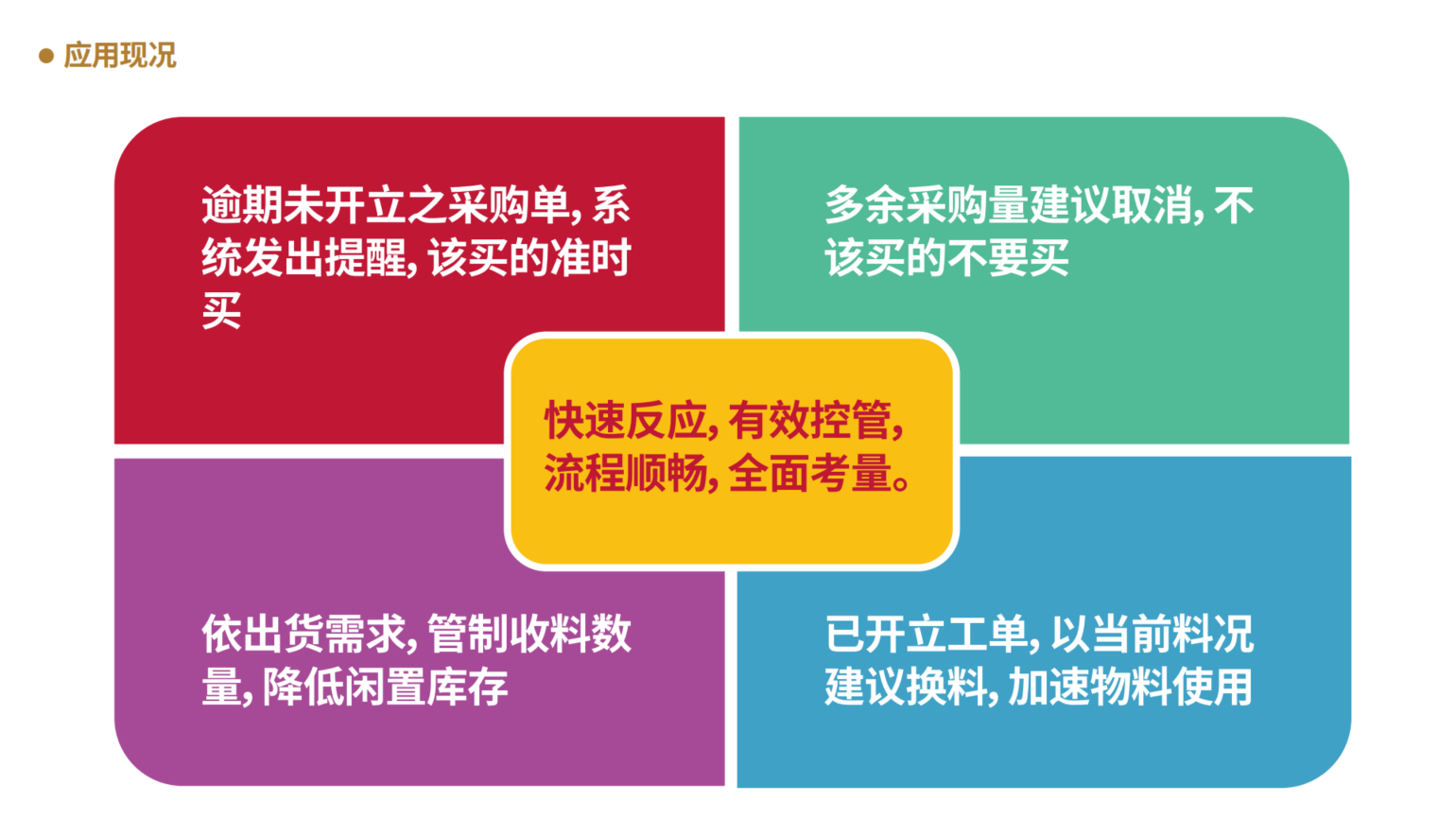

MRP 采用無限產能,只透過前置期決定預計進料時程,可能會造成工單齊料率不高及頻于催料, sAPS 可依關鍵料預計到料時間后安排生產計劃, 再由預計開工日安排非關鍵料的進貨時程。
